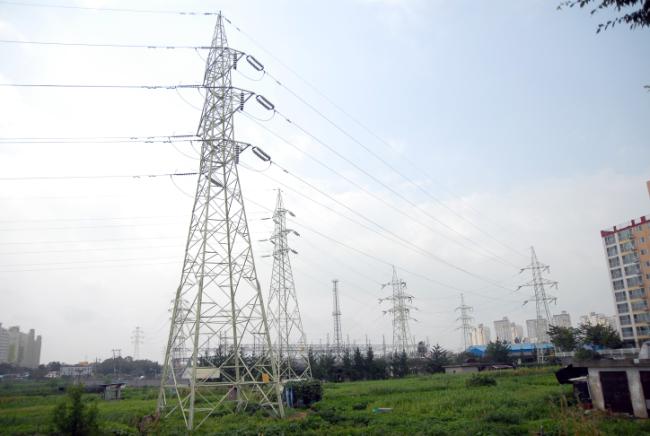

송학동 인근에 어지럽게 설치된 철탑의 철거가 어렵게 되자 주민들이 실망감을 감추지 못하고 있다.
송학동 주민들의 숙원인 ‘이리변전소 옥내화 사업’이 반쪽 공사로 전락할 위기에 처했다.
이 사업은 2년 넘게 표류하다 한전이 올해 3월 174억 원을 투입, 2012년 12월까지 완료할 계획이지만 ‘옥내화’만 이뤄질 뿐 주민들이 정작 바라는 ‘지중화’는 어려울 전망이다.
한전에 따르면 이리변전소 내에 건물을 신축, 흉물스럽게 설치된 옥외철구형 변전시설을 안으로 옮기고 주변 철탑을 철거한 후 고압전선을 땅에 매설할 계획이나 주변 여건과 사업비 증가로 철탑은 그대로 남게 돼 결국 건물하나만 짓는 사업으로 끝날 공산이 크다.
한전 관계자는 “지중화 사업은 당초 6~10억 원 가량을 들여 오산면 방향 400m, 평화동 방향 600m에 지중화를 하기로 돼 있지만 현재 주택의 작은 골목과 논·밭 등이 어지럽게 분산돼 있어 공사하기 까다롭고 사업비도 7~8배는 더 소요돼 사실상 사업은 어렵다”고 밝혔다.

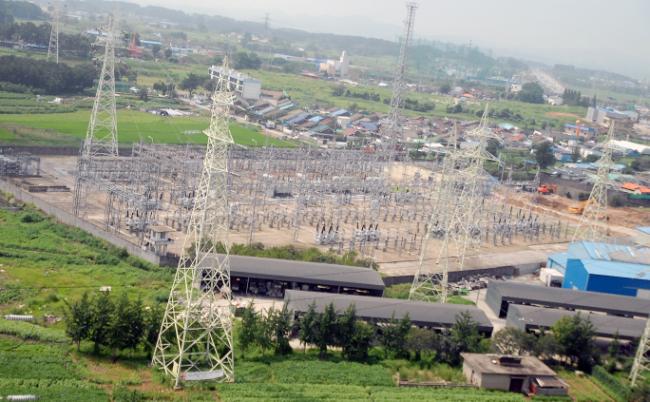

8월 11일 옥내화사업 공사에 들어간 송학동 이리변전소
하지만 익산시는 한전과 협의 중이라며 낙담하기는 이르다는 입장이다.
시 관계자는 “17일 한전으로부터 지중화 사업과 관련해 절반의 비용부담과 도로 점용료 면제 등이 가능한지를 묻는 협의요청문건이 왔다”며 “지중화 사업이 이뤄지도록 양측이 노력하고 있다”고 설명했다.
그러나 한전은 사업비가 대폭 증가함에 따라 익산시의 부담이 없을 시 사업이 어렵다는 판단이다.
한전 관계자는 “건축허가신청을 6월 22일 시에 제출했는데 허가를 한 달이 한참 지난 8월 2일에야 나와 11일에야 착공을 하는 등 공사만 지연된 꼴이 됐다”며 “더욱이 시에서 지중화 구간을 더 요구해와 시행이 힘들다”고 난색을 표명했다.
사업비 부담을 놓고 양측이 지루한 협상에 들어가는 등 지중화 사업이 무산될 조짐을 보이자 이리변전소 인근 주민들은 실망감을 감추지 못하고 있다.
김모 씨(39·송학동)는 “옥내화보다는 높게 솟아 있는 철탑을 철거하는 게 주민들이 원하는 것인데 이 사업이 어렵다고 하니 안타깝다”며 “인근에 대규모 아파트 건립 등 장기적인 도시발전을 위해 지중화는 조속히 이뤄져야 할 것”이라고 말했다.
/우창수 기자
|
